【No.37 閉伊川】現地写真、津波被害状況および復旧方針

Xでポスト
フェイスブックでシェア
ラインでシェア

ページ番号1009885  更新日 令和6年10月9日

印刷大きな文字で印刷

(宮古市) 水門新設 :計画堤防高T.P.+10.4m

現地写真

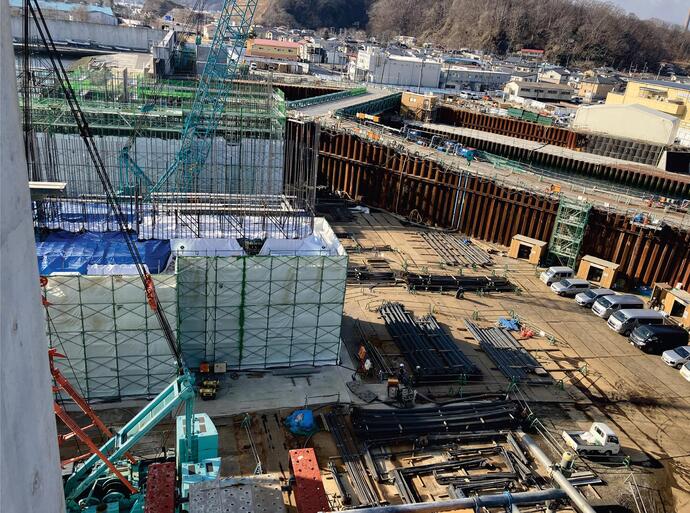

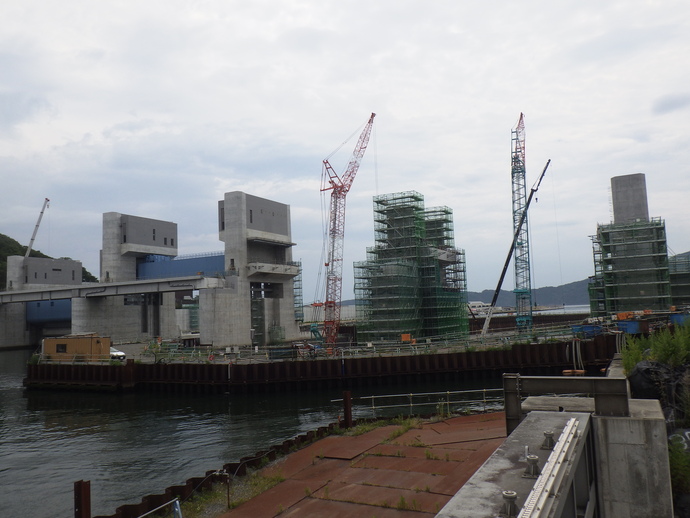

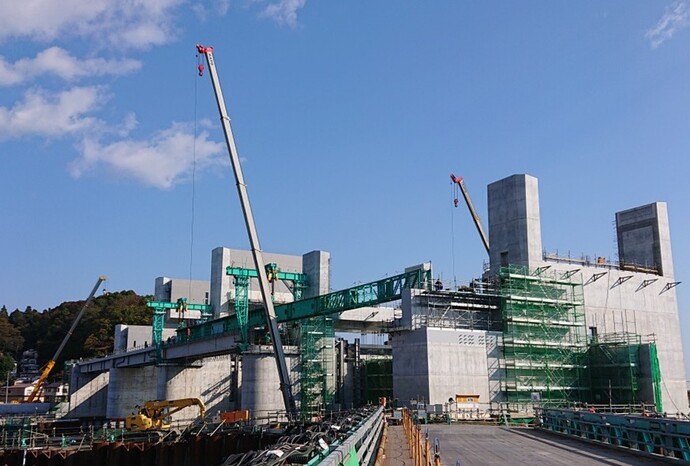

令和6年度工事状況

2024年9月の工事状況写真
工事状況(令和6年9月撮影)
2024年6月の工事状況写真
工事状況(令和6年6月撮影)

令和5年度工事状況

2024年3月の工事状況写真
工事状況(令和6年3月撮影)
2023年12月の工事状況写真
工事状況(令和5年12月撮影)
2023年9月の工事状況写真
工事状況(令和5年9月撮影)
2023年6月の工事状況写真
工事状況(令和5年6月撮影)

令和4年度工事状況

2023年3月の工事状況写真
工事状況(令和5年3月撮影)
2022年12月の工事状況写真
工事状況(令和4年12月撮影)
2022年9月の工事状況写真
工事状況(令和4年9月撮影)
2022年6月の工事状況写真
工事状況(令和4年6月撮影)

令和3年度工事状況

2022年3月の工事状況写真
工事状況(令和4年3月撮影)
2021年12月の工事状況写真
工事状況(令和3年12月撮影)
2021年9月の工事状況写真
工事状況(令和3年9月撮影)
2021年6月の工事状況写真
工事状況(令和3年6月撮影)
2021年3月の工事状況写真
工事状況(令和3年3月撮影)
2020年12月の工事状況写真
工事状況(令和2年12月撮影)
2020年9月の工事状況写真
工事状況(令和2年9月撮影)
2020年6月の工事状況写真
工事状況(令和2年6月撮影)
2020年3月の工事状況写真
工事状況(令和2年3月撮影)
2019年12月の工事状況写真
工事状況(令和元年12月撮影)
2019年9月の工事状況写真
工事状況(令和元年9月撮影)
2019年6月の工事状況写真
工事状況(令和元年6月撮影)

平成30年度以前の状況

2019年3月の工事状況写真
工事状況(平成31年3月撮影)
現地写真1
工事状況(平成30年12月撮影)
現地写真2
工事状況(平成30年9月撮影その3)
現地写真3
工事状況(平成30年9月撮影その2)
現地写真4
工事状況(平成30年9月撮影その1)
現地写真5
工事状況(平成30年6月撮影)
現地写真6
工事状況(平成30年3月撮影)
現地写真7
工事状況(平成29年12月撮影)
現地写真8
工事状況(平成29年9月撮影)
現地写真9
工事状況(平成29年6月撮影)
現地写真10
工事状況(平成29年3月撮影)
現地写真11
工事状況(平成29年1月撮影)
現地写真12
工事状況(平成28年10月撮影)
現地写真13
工事状況(平成28年7月撮影)
現地写真14
工事状況(平成28年4月撮影)
施工状況15
仮締切状況(平成28年1月8日撮影)
現地写真16
水門仮締切状況(平成27年7月29日撮影)
現地写真17
水門仮締切(途中)状況(平成26年11月12日撮影)
現地写真18
水門整備箇所状況(平成26年2月18日撮影)
現地写真19
被災直後(平成23年3月16日撮影)

津波被害状況および復旧方針

標記施設の被害状況および復旧・整備の方針は次のとおりです。(記載内容は資料作成日時点の情報です。)

閉伊川被害状況等説明図p1

閉伊川被害状況等説明図p2

PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。

このページに関するお問い合わせ

県土整備部 河川課 河川担当
〒020-8570 岩手県盛岡市内丸10-1
電話番号:019-629-5903 ファクス番号:019-629-5909
お問い合わせは専用フォームをご利用ください。
