岩手県県土整備部で実施している5か年加速化対策事業について紹介します!(令和6年6月改訂)

防災・減災、国土強靱化のための5か年加速化対策 実施状況・事例等

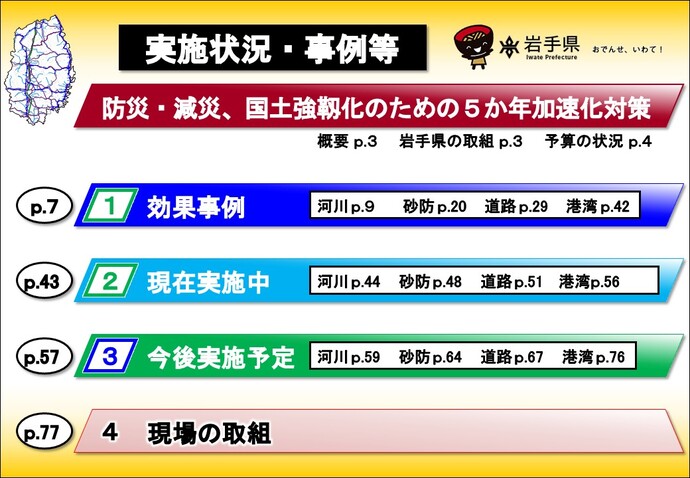

実施状況・事例等 もくじ

防災・減災、国土強靱化のための5か年加速化対策

政府が「防災・減災、国土強靱化のための5か年加速化対策」を令和2年に閣議決定したことを踏まえ、岩手県では、インフラの老朽化対策や治水対策等を重点的に実施しています。

防災・減災、国土強靱化のための5か年加速化対策 概要

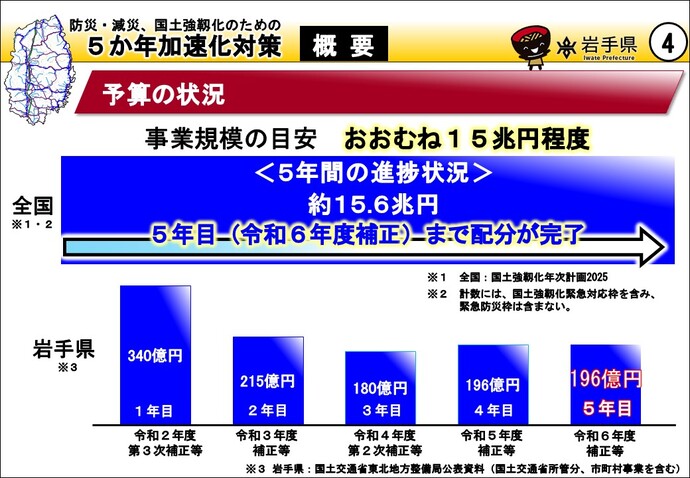

防災・減災、国土強靱化のための5か年加速化対策 予算配分の状況

対策内容別一覧

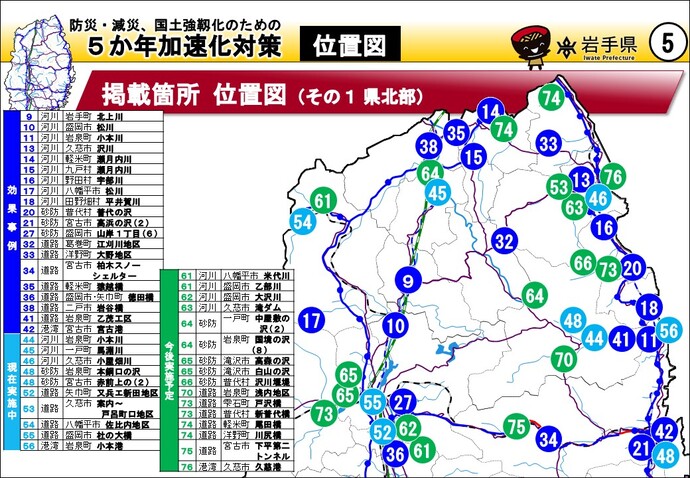

防災・減災、国土強靱化のための5か年加速化対策 位置図(県北部)

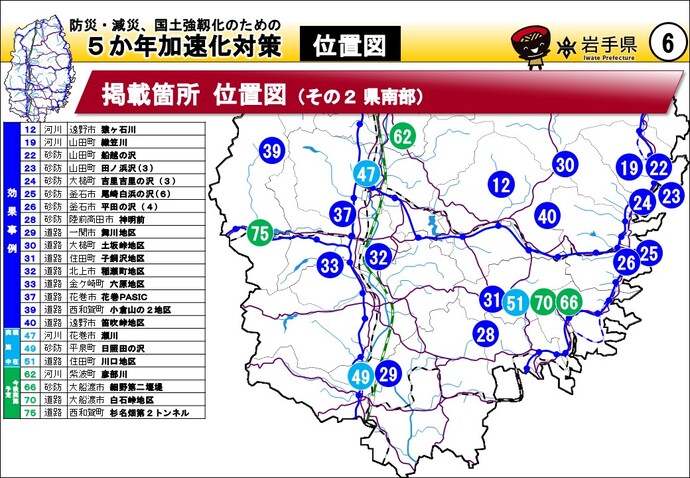

防災・減災、国土強靱化のための5か年加速化対策 位置図(県南部)

効果事例

堤防等の整備(岩手町 北上川)

橋りょうの老朽化対策(軽米町 猿越橋)

現在実施中の対策

堤防等の整備(岩泉町 小本川)

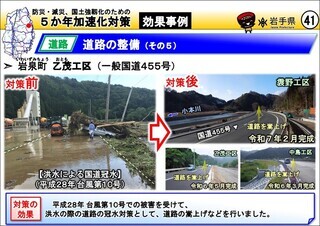

道路の整備(西和賀町 小倉山地区)

今後実施予定の対策

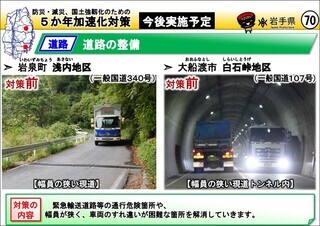

河川に堆積した土砂を撤去(盛岡市 乙部川 等)

橋りょうの老朽化対策(遠野市 林崎橋 等)

現場の取組

橋梁メンテナンス工事現場見学会の開催

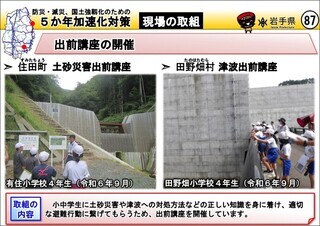

出前講座の開催

分野別一覧

河川事業

河川に堆積した土砂を撤去(八幡平市 松川)

内水対策としてポンプゲートを設置(久慈市 沢川)

砂防事業

砂防堰堤の整備(宮古市 高浜の沢)

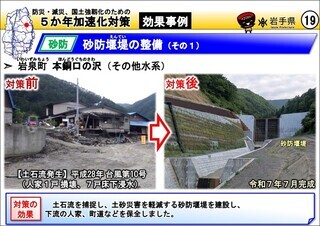

砂防堰堤の整備(岩泉町 本銅口の沢 等)

道路事業

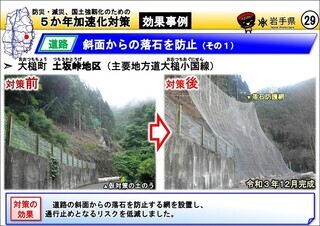

斜面からの落石を防止(大槌町 土坂峠)

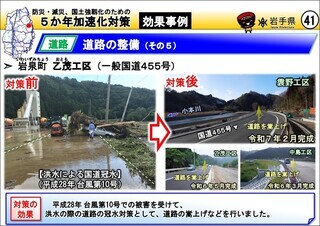

道路の整備(岩泉町 乙茂地区)

港湾事業

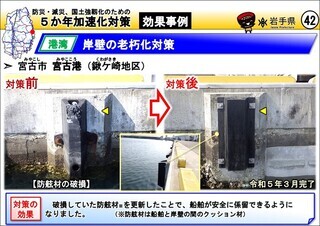

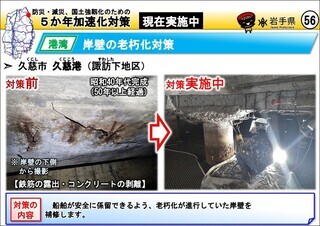

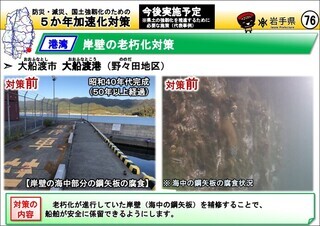

岸壁の老朽化対策(久慈市 久慈港)

臨港道路の補修(宮古市 宮古港)

いわて県民計画(2019~2028)長期ビジョン(普及版)

局所的短時間豪雨災害等はますます頻発化・激甚化し、一部の地域へ大きな被害を与える局所災害が毎年のように発生していることから、岩手県では、強靱化に向けた取組を一層強化していきます。

5か年加速化対策の実施状況・事例等(詳細版)

PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。

このページに関するお問い合わせ

県土整備部 県土整備企画室 企画担当
〒020-8570 岩手県盛岡市内丸10-1
電話番号:019-629-5846 ファクス番号:019-629-9130
お問い合わせは専用フォームをご利用ください。
